Infrastruktur

Instandstellungsprojekt ISP Mühlebach

Bisherige Arbeiten/Projektstand:

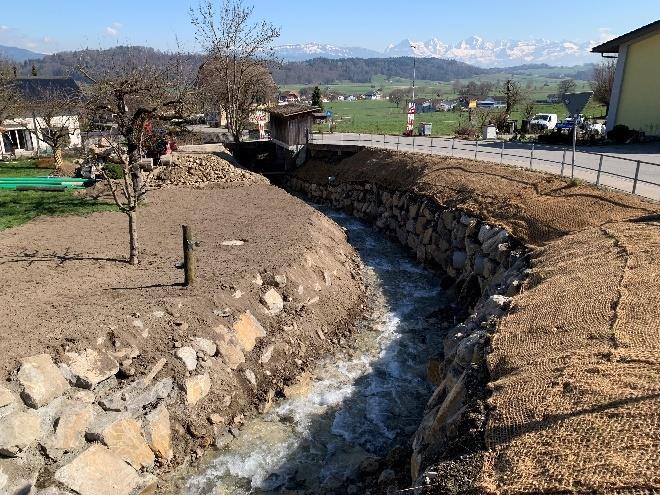

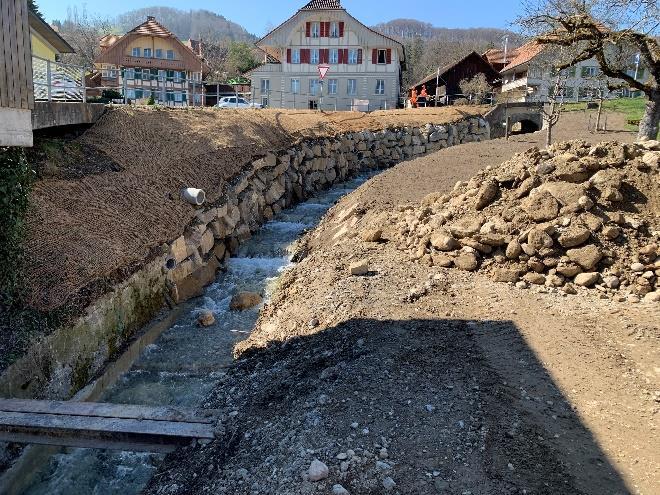

Abschnitt 1 und 2 sind grösstenteils abgeschlossen:

In Abschnitt 1 wird derzeit parallel zum Rückbau der Wasserhaltung der verbliebene Teil der Blockmauer linksufrig im Bereich der ehemaligen Wasserhaltung fertiggestellt sowie die Anpassung am ARA-Schacht vorgenommen.

Abschnitt 2 im Gerinne ist vollständig abgeschlossen.

Die Wasserhaltung für den Abschnitt 3 wird im Moment eingerichtet.

Vom Abschnitt 3 werden sicher die Schwellen und die Unterfangungen bis nach dem Garten von S. Rytz eingebaut. Dies wird wahrscheinlich ab Mitte nächster Woche (KW12) erfolgen

Abschnitt 3: Beginn Ende März 2025.

Ende der Bauarbeiten:

Vorgesehen ist das Ende der Bauarbeiten Ende April 2025.


Querung Mühlebach-Sprenggi

Bisherige Arbeiten/Projektstand:

Der Start des Projekts ist Ende April 2025 geplant.

Die Wasserleitung Unterquerung Mühlebach-Sprenggi muss nach dem Unwetter im Juni 2021 erneuert werden. In der Sitzung des Gemeinderats am 11.05.2022 hat dieser die Erneuerung der Wasserleitung zwischen Mühlebach und Sprenggi beschlossen. Die Sanierungskosten belaufen sich auf etwa CHF 85'000.00.

Folgenden Firmen sind involviert:

  • Haldemann Planer AG Worb
  • WA – TEC Gwatt-Thun
  • Burri + Partner AG Riggisberg
  • Bieri Leitungsbau GmbH Schangnau
  • Schmid SSB GmbH Mühlethurnen

Ersatz Trinkwasserleitung Adlermatte

Bisherige Arbeiten/Projektstand:

Die Trinkwasserleitung in der Adlermatte soll auf einer Länge von 10 m ersetzt werden. Die Leitung ist 60-jährig und erfordert einen zusätzlichen Schiebereinbau, um die Versorgungssicherheit zu gewährleisten. In einem ersten Schritt soll ein Vorprojekt inkl. Erarbeitung Bauprojekt ausgelöst werden. Aktuell ist die Bauverwaltung Thurnen an der Erarbeitung des Vorprojekts und des Bauprojekts.

Für den Ersatz von 10 m Trinkwasserleitung in der Adlermatte wurde am 24.03.2025 ein Planungskredit von CHF 10‘500.00 inkl. Mwst. genehmigt.

Der Auftrag für die Planung geht an WA-TEC AG, Thun.
